弊社で建築中の物件を写真でご紹介しています。オーナー様の物件が完成していく様子をどうぞご覧ください。今後も順次物件を追加する予定です。どうぞご期待ください。
鹿骨1丁目計画
■物件詳細
- 所在地
- 東京都江戸川区鹿骨1-15
- 構 造
-
在来工法(木造)
- 戸 数
-
2棟 36戸
- 用 途
-
共同住宅
- 間取り
-
1K(21.00㎡~21.84㎡)
- 竣 工
- 平成28年8月下旬予定
- タイプ
-
クラシックタイプ
- 名 称
- サンライト・ムーンライト
- その他
- オートロック装備
満室御礼

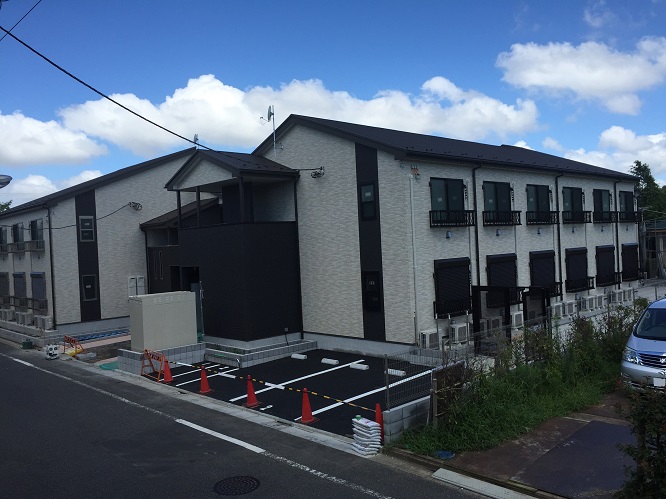

竣工

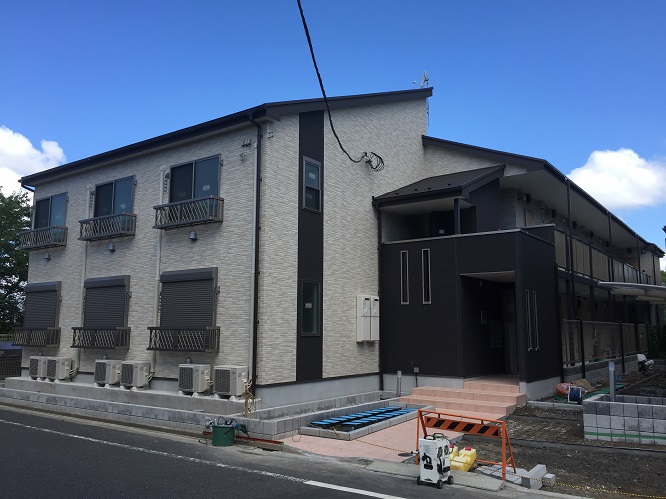

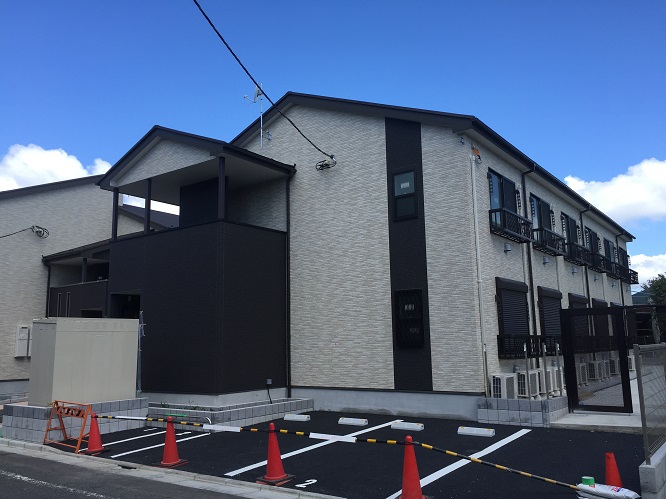

2016/08/24
8/19

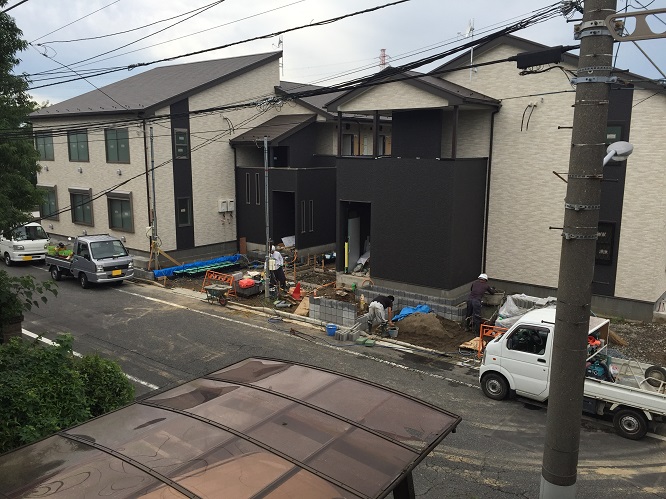

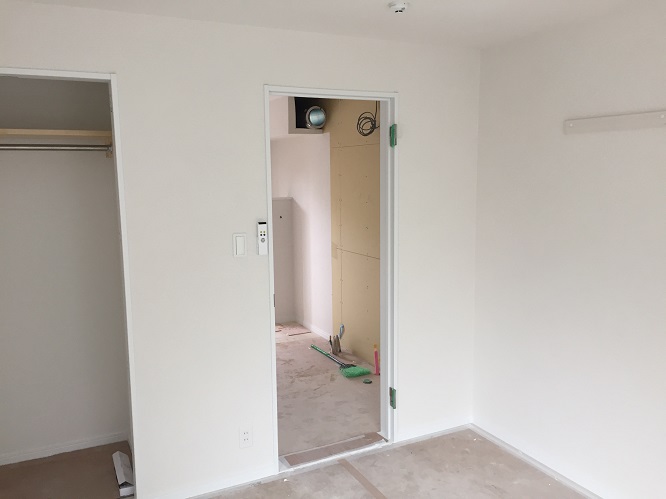

9月入居開始を目前に控えて、外回りの工事も急ピッチで進んでいます。
月末には建築確認審査機関による完了検査や消防署による建物と消防設備の検査など、お引渡し前の検査が行われます。
9/10(土)11(日)に完成現場内覧会を開催します。10:00~16:00。
ぜひご覧ください。
-
画像クリックで拡大
-
画像クリックで拡大
-
画像クリックで拡大
2016/08/05
8/1

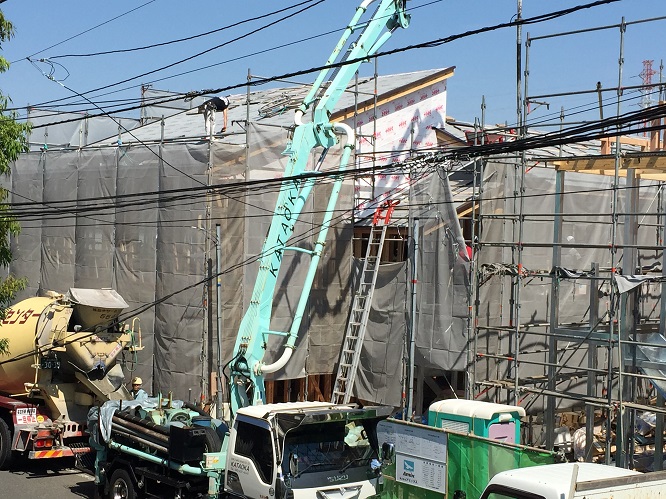

足場が取れて建物全景が現れました。
今後は、内装工事・住宅設備設置と同時に、外回りの花壇や土間コンクリート打ち作業が続きます。
作業が順調に進むよう雨が多くないことを祈ります。
-
画像クリックで拡大
-
画像クリックで拡大
-
画像クリックで拡大
2016/07/25
7/20
工事用の足場が一部はずされました。
建物の全景が見えてきました。
-
画像クリックで拡大
-
画像クリックで拡大
2016/07/25
7/1
木工事の真っ最中です。

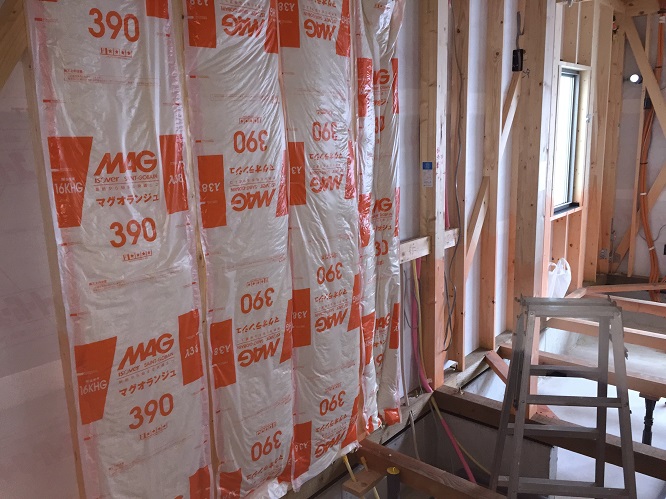

断熱材が入ってきました。
柱の下のほうがオレンジ色に見えるのは、白あり防除剤を散布した跡です。
-
画像クリックで拡大
-
画像クリックで拡大
2016/06/21
6/17

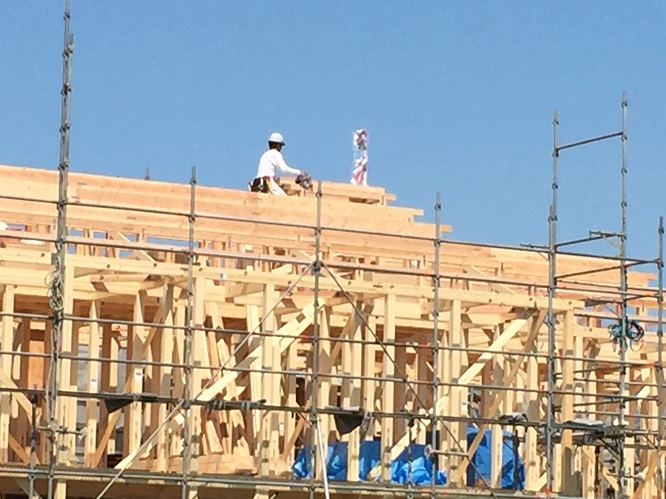

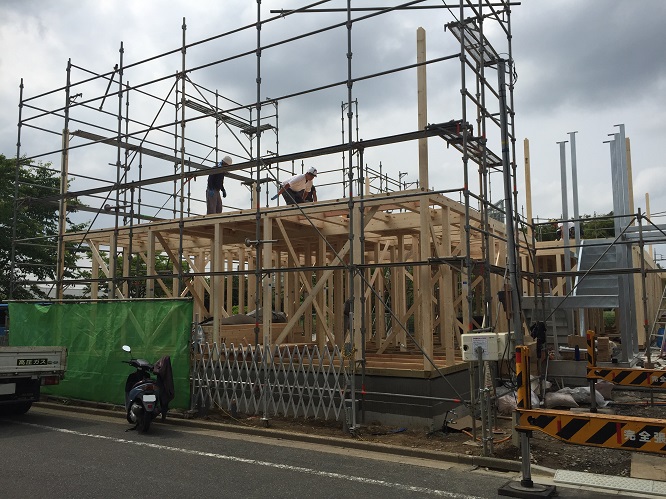

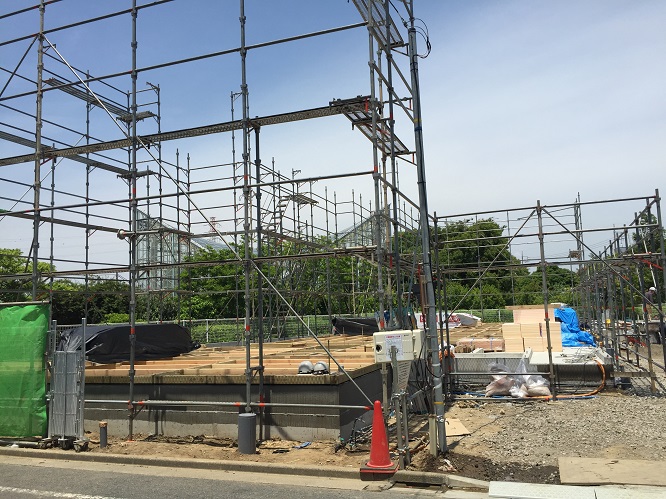

東側のもう1棟も無事に上棟になりました。
梅雨どきですが雨にたたられず順調に進みました。
前週に上棟した西側棟は屋根工事が進んでいます。今日は2階の廊下のコンクリート打ちでした。
-
画像クリックで拡大
-
画像クリックで拡大
-
画像クリックで拡大
2016/06/10
6/7

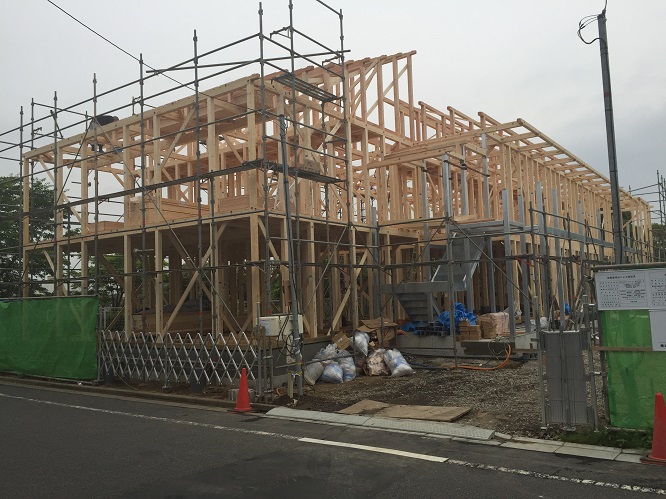

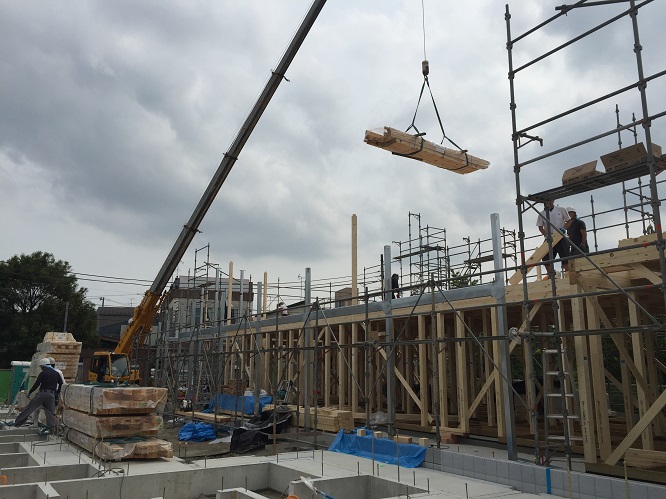

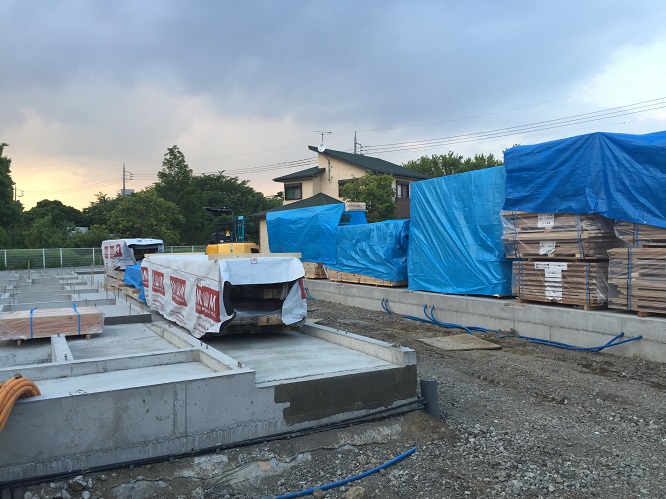

無事に1棟目の上棟作業が終えました。
大型レッカー車による木材の搬入。10名もの大工さんにより正確に滞りなく組みあがりました。
来週はもう1棟の上棟を控えています。
-
画像クリックで拡大
-
画像クリックで拡大
-
画像クリックで拡大
2016/06/06
6/4
来週の上棟作業に先駆け、作業効率と安全確保のために一部足場を設置しました。
週明けはいよいよレッカー車が入り木軸をくみ上げる工程(建て方)に入ります。
-
画像クリックで拡大
2016/06/03
6/2
来週の上棟を控え、プレカットされた柱などの木材が搬入されました。
防腐剤処理された土台が敷かれていきます。
床下の通気確保と土台の劣化防止のため、土台と基礎の間には硬質プラスチック製のパッキンが設置されます。
-
画像クリックで拡大
-
画像クリックで拡大
-
画像クリックで拡大
2016/05/23
5/20

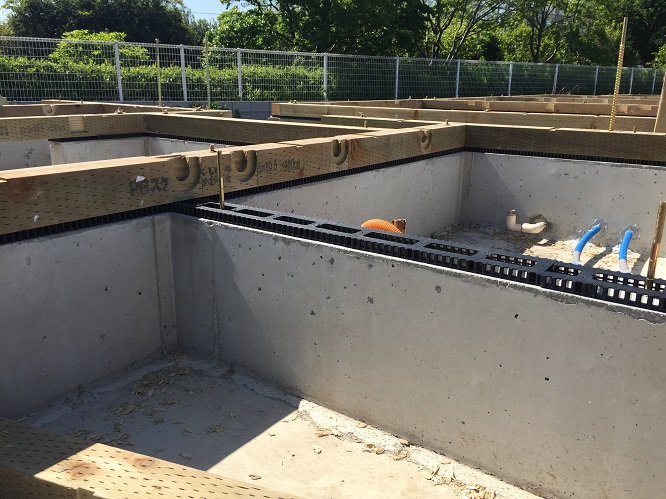

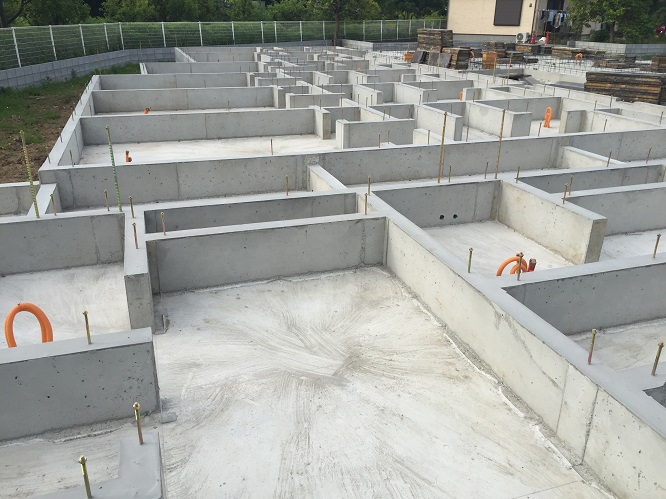

基礎の完成です。
下の写真のように型枠を組んでコンクリートを流します。
数日後型枠をはずすと、上の写真のような高さ40センチのきれいな基礎が現れます。
このあとは基礎の防水処理などを施します。
-
画像クリックで拡大
-
画像クリックで拡大
2016/05/17
5/14

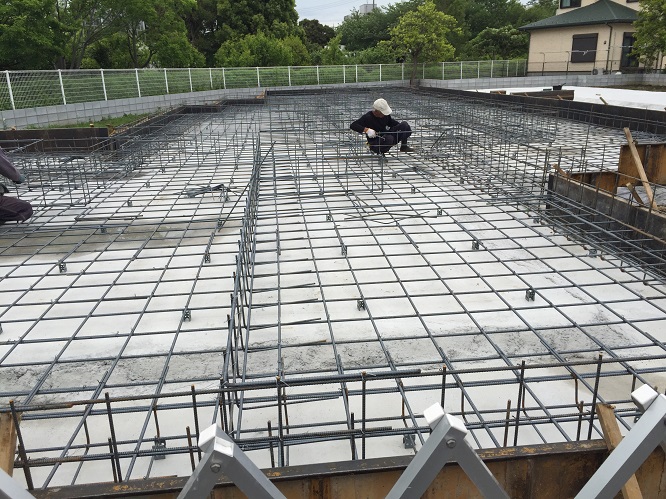

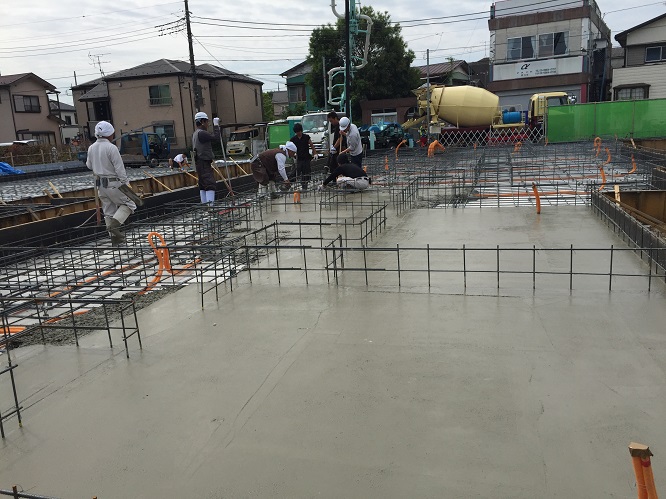

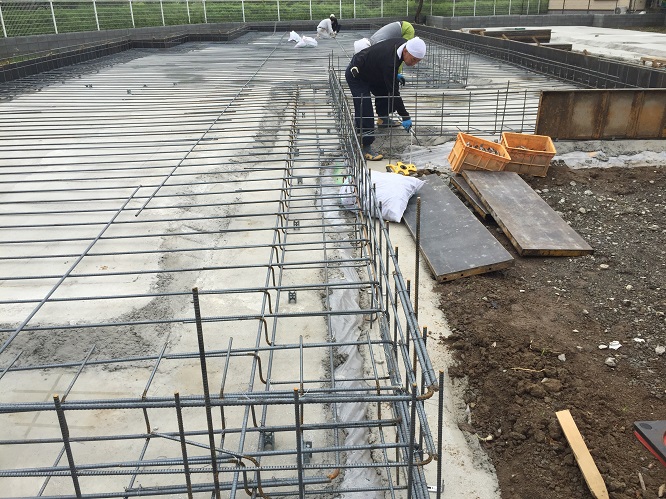

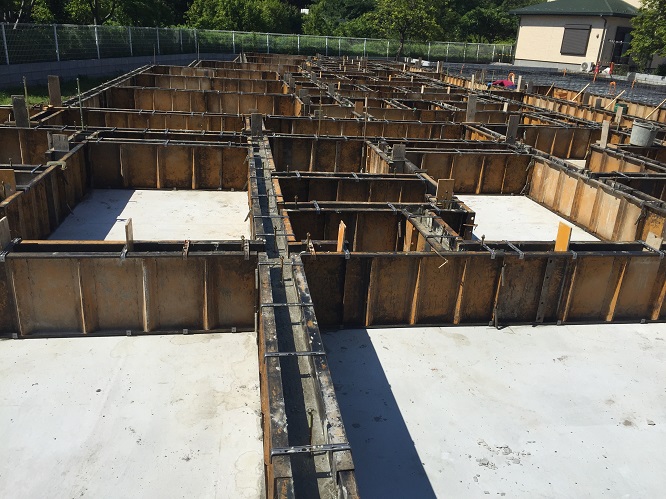

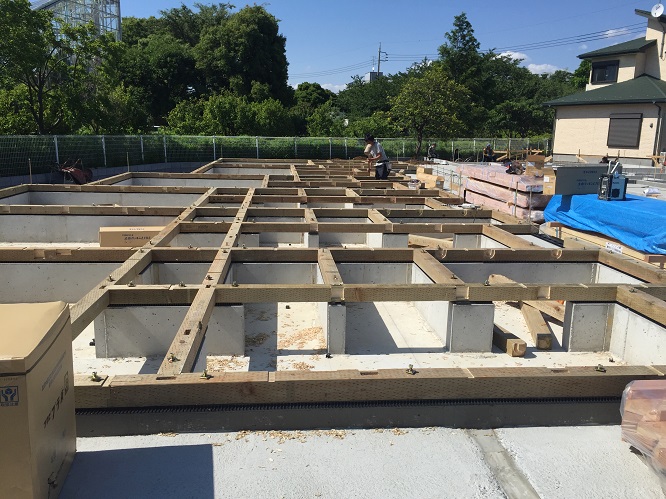

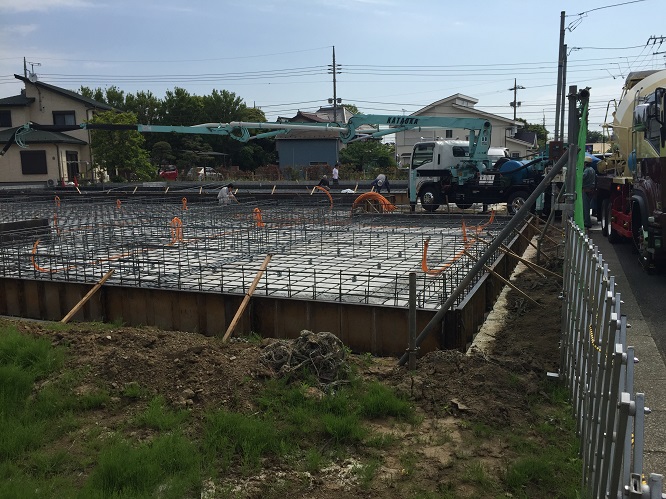

今日はベタ基礎の底板のコンクリート(15センチ厚)打ちです。
ポンプ車で生コンを圧送し、奥のほうから仕上げて行きます。
職人さんたちがコテでコンクリートを均してきれいに仕上げていきます。
この先、基礎立ち上がりの鉄筋を組んで型枠をセットしたらまたコンクリート作業です。
-
画像クリックで拡大
-
画像クリックで拡大
2016/05/17
5/10

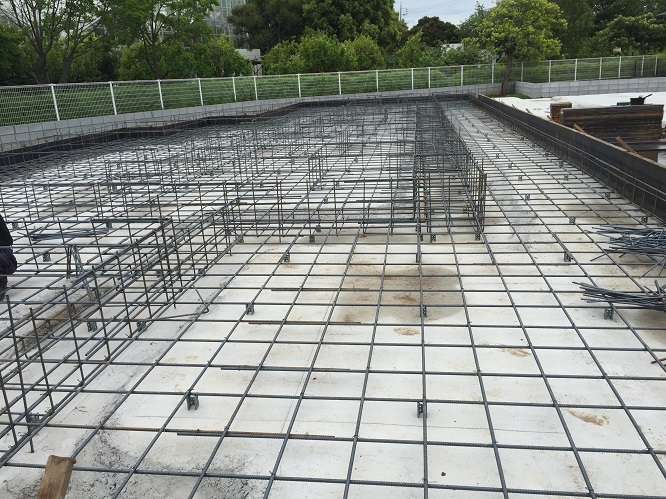

基礎の鉄筋作業です。
地盤改良がほどこされた上に砕石とコンクリートを流し平らにします。
そのコンクリートに基礎の位置をマークして(墨出しといいます)から、
ベテランの職人さんたちがまっすぐきれいに鉄筋を組んでくれています。
このあとベタ基礎で15センチ厚の底板をコンクリートで仕上げます。
-
画像クリックで拡大
-
画像クリックで拡大
-
画像クリックで拡大
2016/04/27
4/25

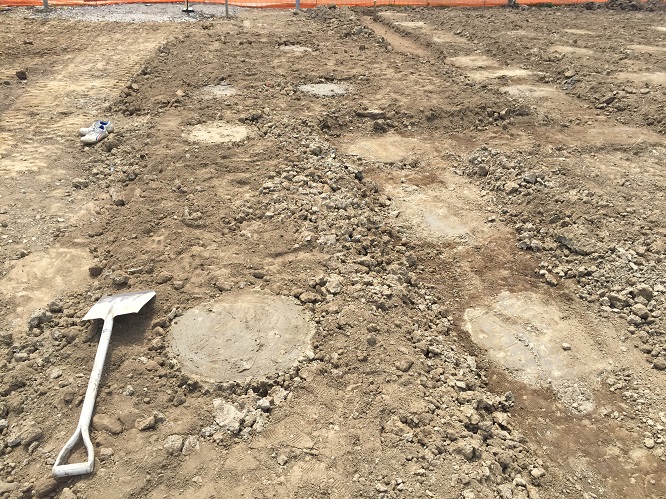

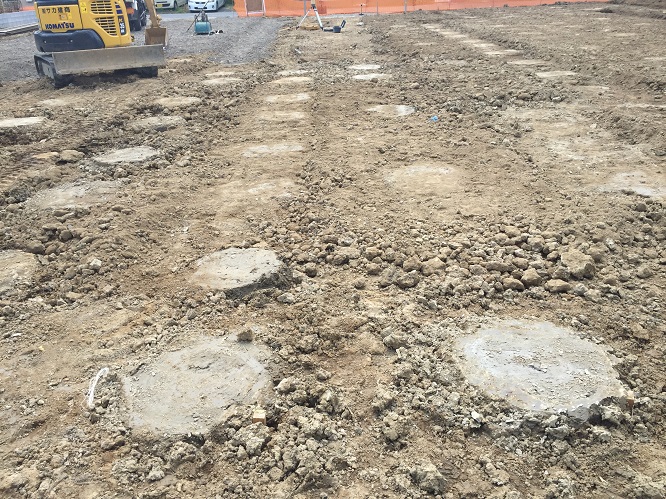

地盤改良(柱状改良)工事が終わりました。
60センチほどの太さの柱が地中に出来上がったことになります。
この上にベタ基礎が施されて建物が乗ります。
-
画像クリックで拡大
-
画像クリックで拡大
-
画像クリックで拡大
2016/04/19
4/19

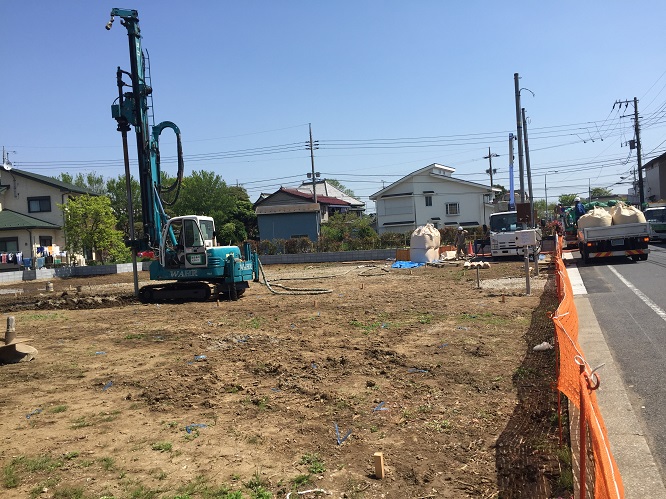

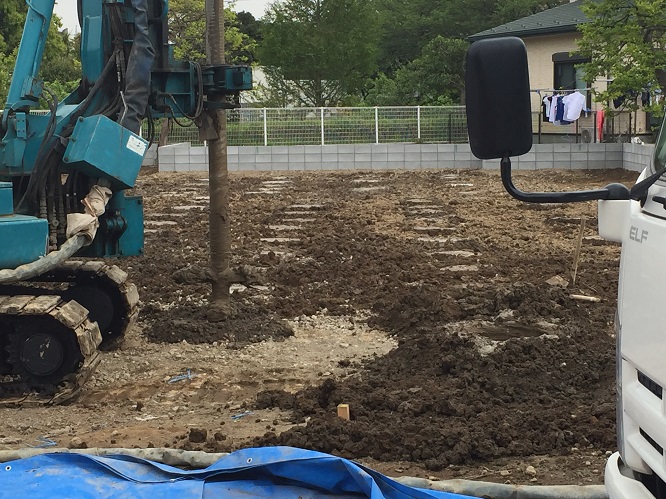

きのうから地盤改良工事が始まりました。
セメントミルクを土に添加しながら撹拌して、直径60センチほどのコンクリートの柱を地中に作ります。
今回は深度約3M、2棟で合計200本以上を5日間かけて施工します。
-
画像クリックで拡大
2016/03/28
2016/03/24

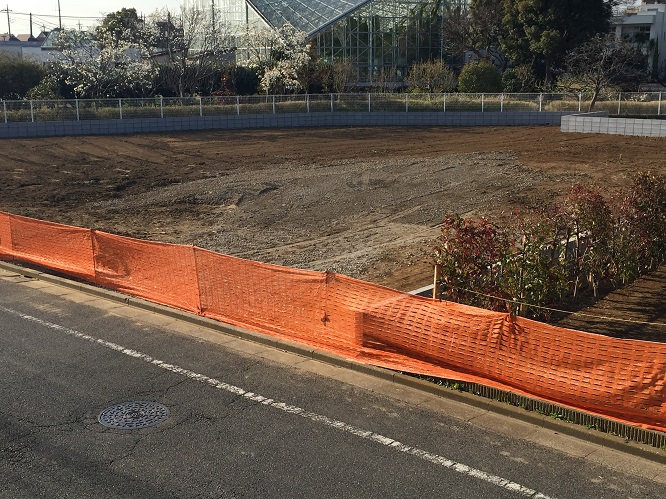

敷地周囲のブロック工事を先行し、整地作業を行いました。
広々とした敷地が平らにきれいになるとキャッチボールでもしたくなります。
-
画像クリックで拡大
